買預售屋該走哪些流程?賞屋到交屋,完整7步驟帶準備買好房!

買房子對每個人來說都是人生大事一件!但你可能對於預售屋流程不太熟習,不太清楚需要準備哪些資料。今天就讓己見室,從賞屋到交屋,需經歷下訂、簽約、繳交工程款、客變、銀行貸款、驗屋等繁瑣流程走過一遍,讓你買屋不心慌,順利完成交屋!

下定預售屋7步驟,流程時間軸先看懂

從賞屋、下訂到交屋,買預售屋的流程大致可分為以下7步驟:

1. 賞屋與下訂(訂金)

在前往接待中心看樣品屋前,為了避免當下接受太多資訊,建議你先做好以下功課

確認建案本身條件:

  • 建築資訊:建案坪數、公設比、使用的建築工法與材料
  • 廠商資訊:可以先查詢建造廠商、承包商的過往建案,以及網路評價
  • 平均房價:出發前可以先利用實價登陸,確認建案附近的平均房價,若能將頁面或截圖保存,討論售價時會是很好談判籌碼!

了解周遭設施:

  • 是否有嫌惡建築:一般來說,會避免住家附近有高危險性,或是需要承受較大心理壓力的設施,如:變電廠、加油站、墓地等區域
  • 學區確認:一般有小孩的家庭,會考量未來中小學就學時,學校的評價與便利性,而這項重要事項又難以在預售中心決定,因此建議事前找好相關資料。
  • 公共交通設施:交通是關乎生活便利的重要指標之一,除了捷運,開車的朋友可以先了解附近的車況、高速公路,或是研究公車路線、Youbike共項設施,都會是很好的參考依據。

在你做完以上功課後,便可以胸有成竹地前往銷售中心跟銷售人員諮詢合約,如果覺得心儀但還需再考慮的話,建議可以討論先下定金多考慮幾天,讓你保有購房權力的同時,有更多時間可以慢慢思考!

2. 簽約與開工款

在正式確定購買房子後便會進入簽約環節,通常簽約金與開工款總和約為10~20%不等,常見比例與繳付時點如下:

款項繳付比例繳付時點
簽約金總價的10%簽約時
開工款總價的5%~10%開工後15天內

並且再次提醒,簽約前需逐條審閱合約、確認履約保障條款與款項進度表,保證自己的權益!

3. 工程款分期

在工程期中依照廠商的不同,收費方式也有所區別,一般預售屋的工程款常見有以下3種繳法:

繳法說明
按工程期由建商於合約中訂定大約4~5個工程期,每個工程期結束後買方需按比例繳款
按月每個月固定繳交一定金額,需特別注意若建案未如期完工,仍需定期繳款
一次性由建商於合約中訂定一個繳款日,需在指定日期繳納所有工程款

4. 客變申請與時程

客變意指「客戶變更設計」,即買方可針對建案原始設計提出修改,讓建案在一定程度上,更符自己住家的習慣配置,建議在申請前先找好設計師討論,並將想變更的項目與建商確認清楚,再進行申請。
一般來說,客變可變更的項目包括:牆面、門窗的位置、建材等,而根據客變的內容不同,有些可能會需要額外酌收費用,且要注意各建案的客變申請時間,都需要事前與建商確認清楚。

5. 銀行與稅務:對保、完稅、過戶、撥款一次掌握!

步驟1:對保

對保即與銀行簽訂貸款契約,並確認貸款金額、利率、還款年限等資訊。此時,需準備身分證、印鑑證明、財力證明等文件。

步驟2:繳稅

對保結束後,即可前往稅捐處繳納相關稅款,包括:契稅、印花稅等。

步驟3:過戶

稅繳清後,即可進行產權過戶,將房屋所有權登記在買方名下。
此時,需準備身分證、印鑑章、印鑑證明、買賣契約書、稅單等文件。

步驟4:撥款

當產權過戶完成後,銀行才會將貸款尾款撥付給建商。

6. 驗屋初驗/複驗

完成前述步驟後,可約定時間進行初驗,若當下發現瑕疵,即可請建商修繕。待問題修繕後,再進行複驗。
檢查核心:

初驗時,建議可自備捲尺、驗屋槌、水平儀、照相機等工具,以協助檢查屋況。常見的檢查項目包括:

  • 牆面、天花板、地板是否平整
  • 門窗是否可順利開關
  • 水電是否可正常運作
  • 排水是否順暢
  • 磁磚是否有空鼓
  • 設備是否可正常運轉

等,若初驗發現瑕疵(如空心磚、牆面裂縫),應要求建商記錄於驗屋清單並簽名確認,並可將檢查到的問題以照片拍下做為紀錄。

待建商修繕完畢後進行複驗,確保所有缺失已確實改進,切勿在瑕疵未修補前輕易簽署交屋同意書!

7. 交屋(保留款)

最後,確認所有款項皆繳清、屋況也無問題後,即可正式交屋。此時,記得要檢查建物權狀、鑰匙、水電瓦斯表等細節。

權益保障:

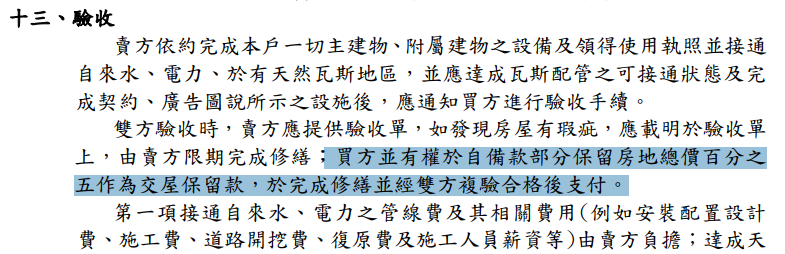

交屋保留款: 根據內政部定型化契約,買方有權保留房地總價 5% 作為交屋保留款。若驗屋發現重大瑕疵未修繕,買方有權主張扣留此款項,以約束建商負責。

資料點交: 核對建物所有權狀(確認坪數、車位編號)、土地所有權狀、房屋保固卡、設備說明書。

若對於法規不太熟悉,建議可以前往內政部主管法規共用系統-法規內容-預售屋買賣定型化契約應記載及不得記載事項下載PDF,確認詳細的內文說明

訂金/簽約金/工程款/交屋款怎麼算?

預售屋的付款流程主要分為訂金、簽約金、開工款、工程款、交屋款等階段,讓我們就以總價1,000萬元為例,為你說明各階段的付款比例與金額。

款項付款比例付款時間金額範例
訂金5萬元、10萬元、總價的1%或3%等,依不同建案而異下訂時10萬元
簽約金總價的10%簽約時100萬元
開工款總價的5%~10%開工後15天內100萬元
工程款總價的10%~15%依工程期分期繳付200萬元
交屋款總價的60%~65%取得使用執照、申請貸款後600萬元~650萬元

買預售屋需要注意這3點!

買預售屋時,除了要注意付款流程外,還有許多細節需要注意,下面我們就整理出常見的注意事項,讓你買預售屋時可以更有保障。

合約重點

簽約前務必將合約內容看清楚,以下是幾大重點條款:

  • 付款節點與比例
  • 工程期延宕的處理方式
  • 面積誤差的處理方式
  • 停車位規格
  • 保固條款
  • 違約金計算方式
  • 建商信用查核

等,皆需事先確認清楚,以避免日後產生糾紛。

風險雷點

買預售屋時,還需注意以下風險:

  • 建案未如期完工
  • 屋況與預期不符
  • 建商倒閉或財務出狀況

等,皆可能導致買方權益受損。因此,建議在購買前可多做功課,了解建商的背景與過往建案狀況,並確認合約內容,以降低購屋風險。

常見問題 FAQ:買預售屋流程一次答

Q1. 預售屋可以轉約嗎?有哪些條件與風險

A:預售屋的轉約需視各建案規定,通常需經建商同意,並可能需支付手續費。而若有獲利,還可能需繳納相關稅費。故若想要轉讓預售屋,建議可先與建商確認清楚相關規定,並評估自身權益與風險。

Q2. 工程款可用履約保證或信託專戶管控嗎?

A:預售屋付款流程常見的資金流方式為「履約保證」,即由銀行或第三方單位代收代付工程款,買方需將工程款繳交至指定單位的帳戶,由其確認建商完成指定工程後,再將款項撥付給建商;而「信託專戶」則是將款項存入信託專戶,由信託機構進行管理。兩者皆可保障買方權益,但詳細付款方式仍需視各建案規定。

Q3. 貸款成數不如預期,尾款短缺怎麼處理?

A:若貸款成數不如預期,則需提高自備款繳交尾款,或可尋求增貸、延長貸款年限等方式。若仍無法繳清,建議可盡早與建商協調延後交屋時間,或尋求其他方案,以避免產生違約情形。

Q4. 銀行貸款固定利率與機動利率怎麼選?

A:固定利率與機動利率各有優缺點,固定利率可讓你在還款期間內每月繳交固定金額,但若遇到降息循環,利率可能會高於市場行情;而機動利率則是會隨市場利率調整,若遇到升息循環,則每月還款金額可能會增加。因此,建議可依自己的需求與財務狀況來選擇適合的貸款利率。

買預售屋對於新手屋主來說可能是項大工程,需了解付款流程、合約內容、客變與驗屋等細節,才能順利完成交屋。因此,若你也有買預售屋的需求,不妨參考上述說明,或聯絡己見室,讓我們為你提供專業的買屋建議!
